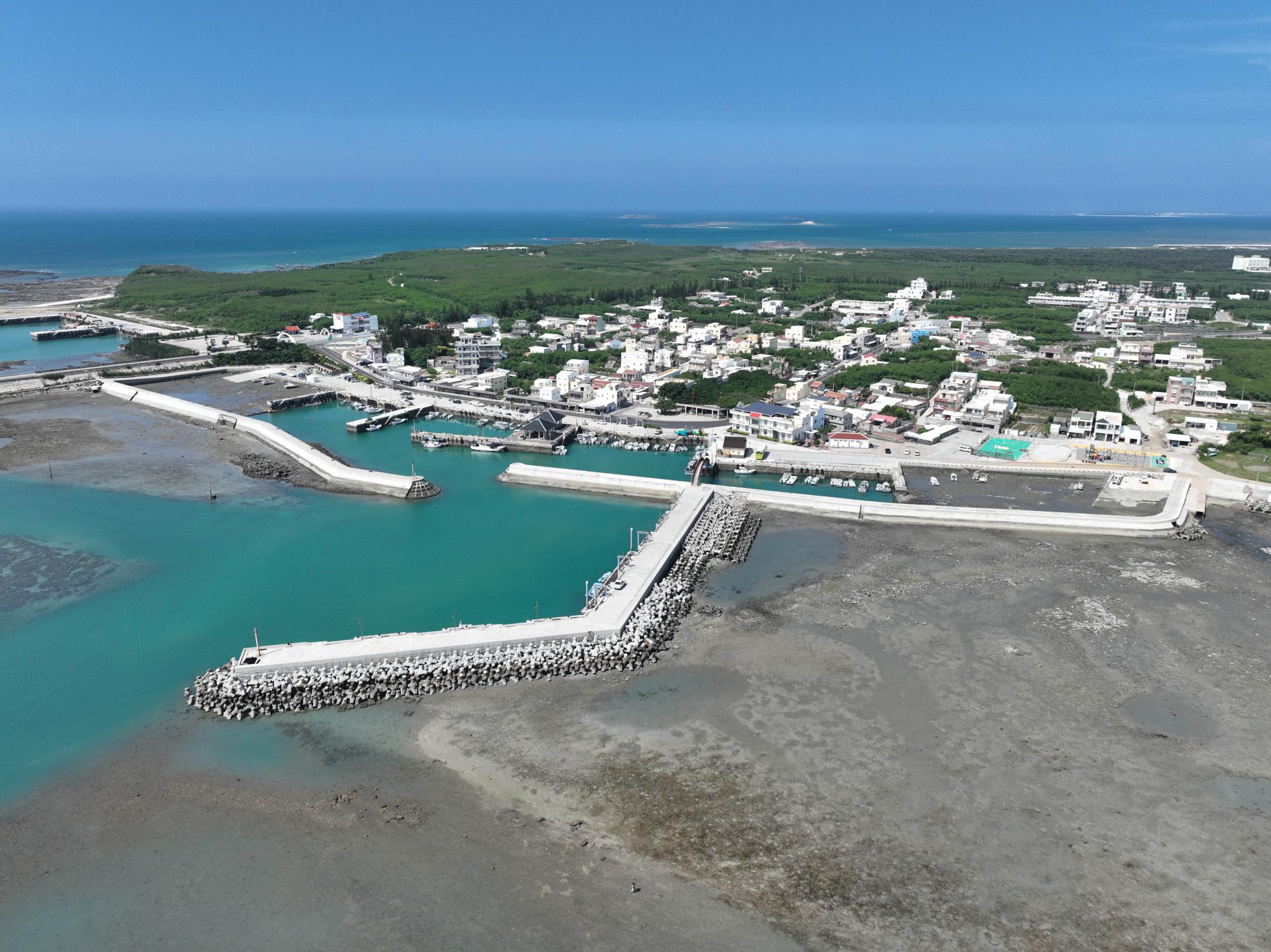

▲
2023通梁漁港記錄

影像分類:漁港碼頭  2023通梁漁港記錄|拍攝日期:2023-09-26(星期二)

通梁漁港

閱讀時間 ── 約 3.5 分鐘

同義詞彙|通梁港、通梁碼頭
-

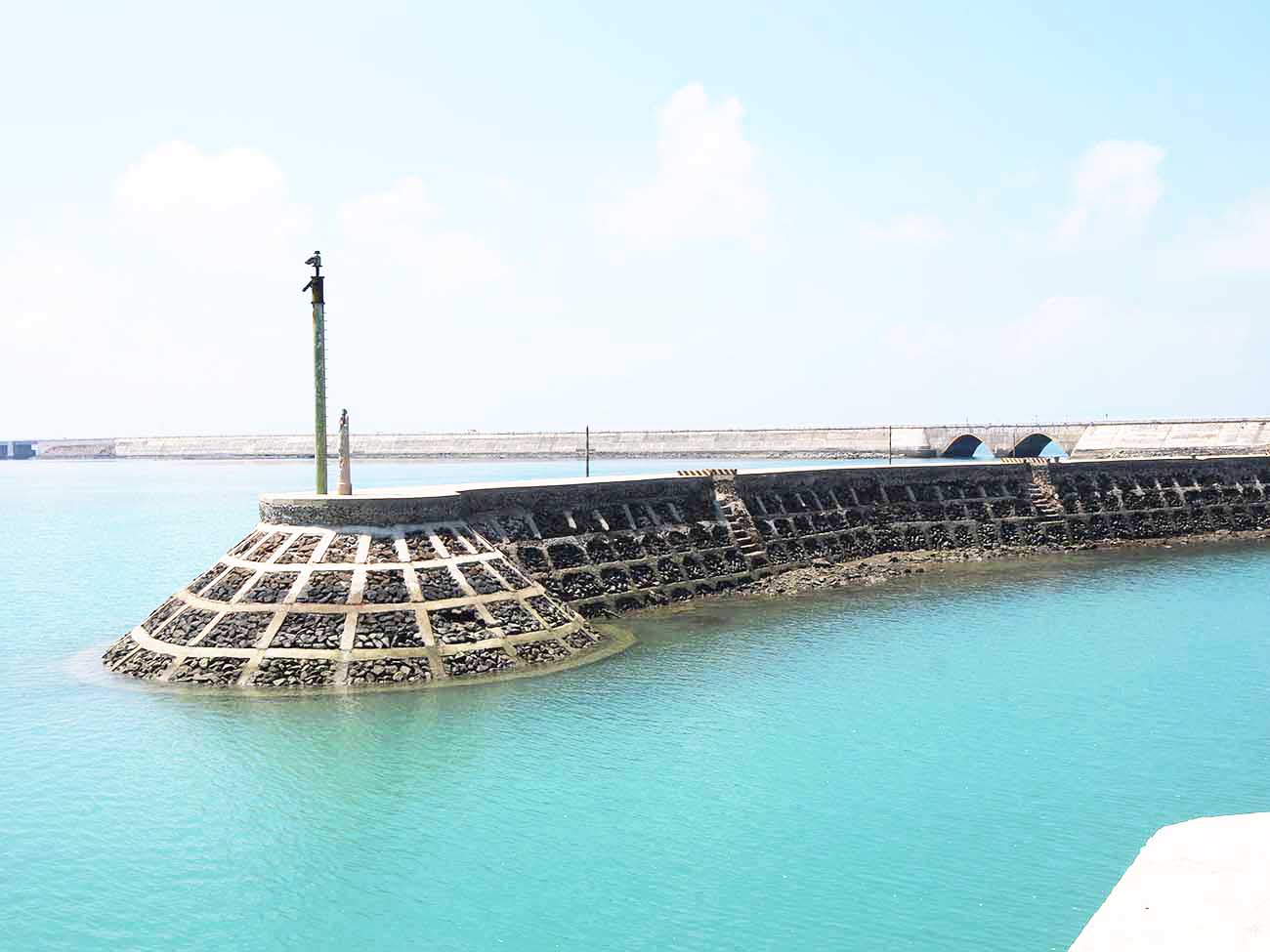

現在的通梁漁港有東、西兩道堤防,最早在日治時期,只有一小段東堤,供漁船停泊及阻擋東南方的海浪。1959年,才由縣府自籌經費,僱請當地村民,新建東、西兩堤,同時增高原有的堤岸。當時重機械比較缺乏,施工上相當借重人力,所以先用混凝土灌製堤基,做成水泥框架,再以人力搬石塊去填充疊砌,這種施工法的缺點是對風浪的抗力較差,常常需要整修。
-
1967年跨海大橋興工期間,以通梁漁港做為工程船的停靠港,為了應付大型船隻的出入需求,於是疏濬港內泊地,並且擴建防波堤280公尺(許神會1977:259)。1981年,再由縣政府籌款40萬元、白沙鄉公所出資57萬元,加上村民樂捐款項,總共集資153萬元,興建東、西碼頭,成為現在的漁港規模。
-
通梁漁港開囗朝南,比較不受東北季風影響,但是附近多沙質淺灘,航道難以維持,1983年縣府曾浚深航道650公尺,1985年再改建碼頭93公尺,現有泊地約1.1公頃。
-
漁港內有一個魚類集貨場,69歲的老村長鄭秋申表示,1970年左右,通梁有近70艘漁船在捕尖仔(尖仔小管),一艘船每次進港都有上干台斤的漁獲,就在碼頭直接交易,非常熱鬧,所以通梁人都稱這個集貨場為「小管場」。一直到1986年韋恩颱風重創澎湖之後,許多漁船被吹毀,海裡也見不到尖仔的蹤影,通梁漁業才慢慢的沒落。
-
文字引用|澎湖的傳統產業建築
-
位於本村南邊,跨海大橋東側,自古就有漁港,惟較簡陋。民國四十八年(1959)縣府以自籌經費辦理興建防波堤加高工程,而後又以四年經建計畫項下撥款修建,本港面朝南不受東北季風的影響,避風良好,可方便船隻出入,惟附近淺灘均屬沙質,航道較難維護。
-
文字引用|臺灣地名辭書(卷六)澎湖縣
-
通梁防波堤於日治時期興建,原只有一小段東堤,專供漁船停泊,及防止東南風巨浪。民國48年(1959)由縣府自籌經費,僱請當地村民,新建東、西兩堤,同時增高原有的堤岸。
-
民國56年(1967)興建跨海大橋期間,該防坡堤內臨時作為大橋工程材料器材轉運站,及各種工作船隻停泊之處,所以為了各種船隻的出入方便,增加疏濬,並由澎湖縣政府擴建防波堤280公尺,工程費94萬7,000元。
-
通梁漁港因方向朝南向不受東北季風影響,避風良好,惟附近淺灘均屬沙質,航道較難維持,所以民國72年度(1983)縣府利用離島計畫經費251萬元,浚挖航道650公尺,民國74年度(1985)再撥335萬元,改建碼頭93公尺,現有泊地2.7公頃,水深不足,但穩定度尚佳。
-
因跨海大橋於整修工程時以築路堤代替舊有橋墩,隔離了漁港與作業漁場,橋孔封閉後漁船欲往北海作業須繞至西嶼鄉,影響村裡的漁業發展,政府遂於民國80年(1991)及81年(1992)撥款9,200餘萬元,於大橋北側關建停泊區一處,計有碼頭405公尺、泊地約2.0公頃,惟通梁漁港缺乏陸上漁業設施,漁船補給仍需至赤崁漁港。主要漁撈方式有流刺網、焚寄網等。
-
文字引用|重修白沙鄉志
知識建檔|2018-08-25。知識更新|2026-08-16
